Оперативное планирование производства заключается в разработке важнейших объемных и календарных показателей производственно-хозяйственной деятельности предприятия. Всякий процесс оперативного планирования предусматривает выполнение экономистами-менеджерами таких этапов деятельности, как выбор стратегии развития предприятия, обоснование формы организации производства, определение логистической схемы движения материальных
328
потоков, разработка основных календарно-плановых нормативов, оперативное планирование работы производственных подразделений, организационная подготовка производства, непосредственная организация оперативной работы, текущий контроль и регулирование хода производства. Основная задача оперативного планирования сводится в конечном итоге к обеспечению на предприятии слаженного и ритмичного хода всех производственных процессов с целью наибольшего удовлетворения основных потребностей рынка, рационального использования имеющихся экономических ресурсов и максимизации получаемой прибыли.
В оперативном планировании производства в зависимости от разрабатываемых показателей применяются такие основные методы, как объемный, календарный, а также их разновидности: объемно-календарный и объемно-динамический. Приведем их краткую характеристику.
Объемный метод предназначен для распределения годовых объемов производства и продажи продукции предприятия по отдельным подразделениям и более коротким временным интервалам - квартал, месяц, декада, неделя, день и час. Этот метод предусматривает не только распределение работ, но и оптимизацию использования производственных фондов и в первую очередь технологического оборудования и сборочных площадей за планируемый интервал времени. С его помощью формируются месячные производственные программы основных цехов и планируются сроки выпуска продукции или выполнения заказа во всех выпускающих подразделениях предприятия.
Календарный метод применяется для планирования конкретных временных сроков запуска и выпуска продукции, нормативов длительности производственного цикла и опережений производства отдельных работ относительно выпуска головных изделий, предназначенных для реализации на соответствующем рынке продукции. Данный метод основывается на использовании прогрессивных норм времени для расчета производственных циклов изготовления отдельных деталей, планируемых комплектов продукции и выполнения сборочных процессов. В свою очередь производственный цикл основного изделия служит нормативной базой для формирования проектов месячных производственных программ остальным выпускающим цехам и участкам предприятия.
Объемно-календарный метод позволяет планировать одновременно сроки и объемы выполняемых на предприятии работ в целом на весь предусмотренный период времени - год, квартал, месяц и т.д. С его помощью рассчитываются продолжительность производственного цикла выпуска и поставки продукции на рынок, а также показатели загрузки технологического оборудования и сборочных стендов в
329
каждом подразделении предприятия. Этот метод можно использовать для разработки месячных производственных программ как выпускающих, так и невыпускающих цехов и участков.
Объемно-динамический метод предусматривает тесное взаимодействие таких планово-расчетных показателей, как сроки, объемы и динамика производства продукции, товаров и услуг. В условиях рынка этот метод позволяет наиболее полно учитывать объемы спроса и производственные возможности предприятия и создает планово-организационные основы оптимального использования наличных ресурсов на каждом предприятии. Он предполагает построение планов-графиков выполнения заказов потребителей и загрузки производственных участков и выпускающих цехов.
В соответствии с рассмотренными методами необходимо различать следующие виды оперативного планирования производства: календарное, объемное и смешанное. Приведем на примере машиностроительных предприятий, имеющих многолетний опыт оперативного планирования производства, подробные рекомендации по разработке важнейших календарно-плановых нормативов.
Календарные нормативы и подавляющая часть плановых показателей оперативного регулирования хода производства продукции должны разрабатываться на основе прогрессивных норм времени на отдельные технологические операции и процессы, а также на конечную продукцию и совокупные производственные процессы. Нормы времени служат первичным календарно-плановым нормативом. Под нормой времени понимаются научно обоснованные затраты необходимого рабочего времени на выполнение работ в определенных производственных условиях. Различают нормы штучного и штучно-калькуляционного времени, а также на партию деталей. В общем виде норму времени можно рассчитать на все работы по формуле
Tш-к = т0 + тв + тобс + тотл + тпто + тп.з /п,
(10.1)
где Тш-к - норма штучно-калькуляционного времени; Т0 - основное время на выполнение операции; Тв - вспомогательное (неперекрываемое) время; Тобс - время на обслуживание рабочего места; Тотл - время на отдых и личные надобности рабочего; Т пто - допустимые перерывы по техническим и организационным причинам; Т п-3 - подготовительно-заключительное время; п - размер партии обрабатываемых деталей.
В оперативном планировании могут применяться различные виды норм времени: в единичном производстве - штучно-калькуляционное время, в серийном - время на обработку партии деталей, в массовом - штучное время.
330
Размер партии обрабатываемой продукции служит первым объемно-плановым нормативом. Под партией деталей на предприятиях понимается количество одинаковых деталей, обрабатываемых на взаимосвязанных рабочих местах с однократной затратой подготовительно-заключительного времени. Планирование размера партии запуска-выпуска деталей является важной и сложной экономической задачей, поскольку при ее расчете необходимо учитывать множество взаимодействующих в разных направлениях факторов. Например, увеличение размера партии деталей приводит к сокращению затрат на переналадку оборудования, росту производительности труда, улучшению оперативного планирования. В то же время возрастают затраты, связанные с хранением материальных запасов, замедляется оборачиваемость ресурсов, снижается равномерность поступления денежных потоков. На рис. 10.2 показана зависимость производственных затрат от размера партии обрабатываемых деталей.

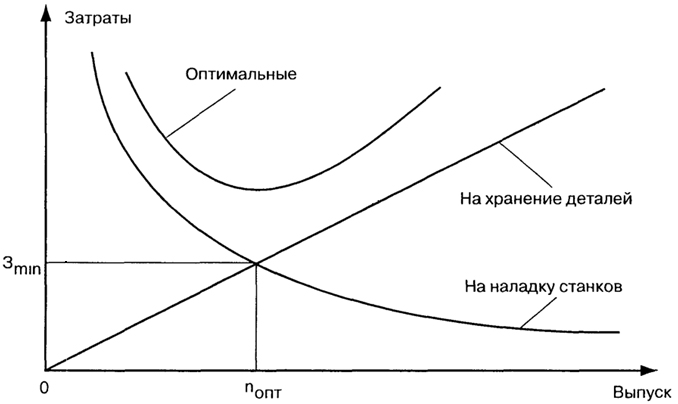

Рис. 10.2. Зависимость затрат от объема выпуска
Размер оптимальной партии запуска-вы пуска деталей, как видно из графика, определяется в основном соотношением издержек предприятия на хранение обрабатываемых заготовок и наладку технологического оборудования. Нормативная величина партии деталей рассчитывается по формуле
331
где пн - нормативная величина партии деталей, шт.; Nr - годовой объем выпуска продукции, шт.; Зн - затраты на наладку технологического оборудования; Си - себестоимость одной детали, руб./шт.; Зх- затраты на хранение деталей в процентах от стоимости запасов, равные примерно 10-25%.
Расчет оптимальной партии заготовок предусматривает использование точных исходных экономических показателей, представляющих некоторые практические сложности при их установлении в конкретных производственных условиях. Поэтому на наших предприятиях более широко распространен упрощенный метод расчета минимальной партии деталей:
(10.3)
где nmin - минимальный размер партии деталей; Тп-з - подготовительно-заключительное время; Тшт - штучное время на одну деталь; α - коэффициент допустимых потерь времени на переналадку оборудования, равный от 0,05 до 0,1.
Величина партии деталей определяется по так называемой ведущей операции или наиболее загруженному станку. Полученное минимальное значение партии запуска деталей корректируется в сторону увеличения с учетом необходимости обеспечения требуемой загрузки рабочих мест, объема и срока поставки продукции на рынок, пропускной способности производственного участка и иных факторов.
Размер партии деталей служит основным календарно-плановым нормативом в серийном производстве. Ее величина предопределяет все остальные оперативно-производственные и планово-экономические показатели предприятия, в частности периодичность или ритмичность производства, длительность производственного цикла, сроки поставки товаров и услуг на рынок и т.д.
Ритм, или период, выпуска деталей определяется соотношением показателей оптимальной партии запуска и среднесуточного выпуска продукции:
R = noпт / Ncут,
(10.4)
где R - ритм запуска-выпуска деталей, дней; NcyT - среднесуточный выпуск продукции, шт./дн.
На отечественных машиностроительных предприятиях действуют стандартные значения периодичности, или ритма, выпуска деталей, соответствующие нормальному ряду чисел. В оперативном
332
планировании принято выражать периодичность в соответствующих долях месяца: 12М, ЗМ, М, М/3, М/6, М/30 или в днях: 360, 90, 30, 10, 5, 1. С учетом принятого периода выпуска уточняется нормативный размер партии обрабатываемых деталей по формуле
ПH = RCT • Ncут,
(10.5)
где Rcт - стандартный период выпуска деталей.
Производственный цикл является одним из важных календарно-плановых нормативов как оперативного, так и стратегического планирования внутрихозяйственной деятельности предприятия. Он представляет собой интервал календарного времени от начала до окончания производственного процесса изготовления деталей или выполнения работ и услуг. Производственный цикл включает рабочий период выполнения заготовительных, обрабатывающих и сборочных процессов, а также контрольных, транспортных и складских операций.
Продолжительность производственного цикла определяется множеством взаимосвязанных организационно-технических, планово-экономических, социально-трудовых и других характеристик конкретного предприятия как сложной системы в рыночном механизме хозяйствования. Длительность любого сложного производственного цикла слагается из отдельных простых или частичных циклов, включающих время выполнения рабочих процессов и регламентированных перерывов. Например, при обработке деталей партиями производственный цикл будет равен сумме времени отдельных операционных и межоперационных циклов.
Приведем пример расчета продолжительности производственного цикла изготовления партии деталей (п = 50 шт.) на четырех технологических операциях, время выполнения которых равно соответственно 1, 2 , 8 и 3 мин, а межоперационные перерывы составляют 10 мин. На каждой операции, кроме третьей, предусматривается по одному станку.
Общая продолжительность производственного цикла при последовательном способе передачи обрабатываемой партии деталей определяется по формуле
Tпосл =
+ Тм-о • k0
(10.6)
где Тпосл - длительность последовательного цикла, мин; k0 - число операций; n - размер партии деталей;
333
Тш-к - штучно-калькуляционное время; С - число станков на операции; Тм-о - время межоперационных перерывов.
Общая длительность производственного цикла:
Тпосл = 50 • (1 + 2 + 8/2 + 3) + 10 • 4 = 540 мин.

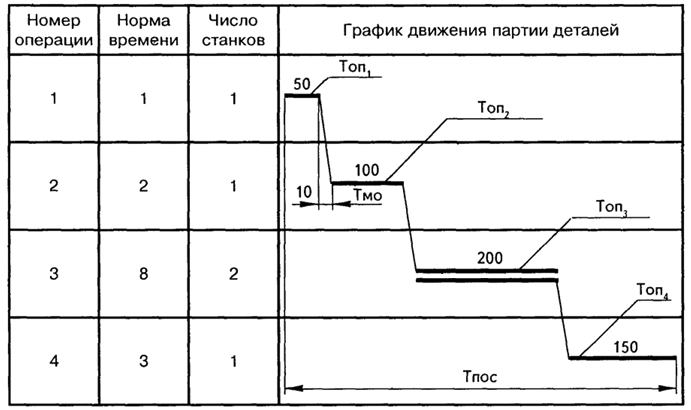

План-график обработки партии деталей при последовательном цикле приведен на рис. 10.3.
Рис. 10.3. Последовательный цикл обработки деталей
В процессе оперативного планирования производства на предприятиях длительность производственного цикла измеряется в календарных днях. Перевод минут в часы и рабочие дни не вызывает затруднений: их общее число делится на количество рабочих минут в сутки. При двухсменной работе оно будет равно 960 мин (60 • 2 • 8). Для пересчета рабочих дней в календарные следует полученное значение умножить на коэффициент 1,44, выражающий соотношение календарных и рабочих дней в году (360/250 = 1,44). В нашем примере длительность производственного цикла обработки составляет 0,5625 календарных дней.
Полученные значения производственных циклов обработки партии деталей служат основой для построения цикловых графиков выполнения заказа по всем технологическим стадиям или цехам предприятия и расчета нормативов времени опережений. Нормативом опережения в оперативно-производственном планировании
334
называется период времени в днях, на который должны быть раньше закончены все предыдущие операции по отношению ко времени выполнения последующих и завершающей стадий производственного процесса. Норматив опережений устанавливается суммированием длительности производственных циклов от установленного срока завершения заказа до той технологической стадии, где определяется соответствующее опережение запуска или выпуска деталей. Расчет циклов ведется в обратном направлении от заключительной до начальной стадии с прибавлением резервного или страхового времени между отдельными стадиями, определяемого опытным путем. На рис. 10.4 показан цикловой график выполнения заказа на трех стадиях производства: заготовительной, механической и сборочной, продолжительность которых равна 5, 8 и 7 дней. Резервное время между ними составляет 2 дня.

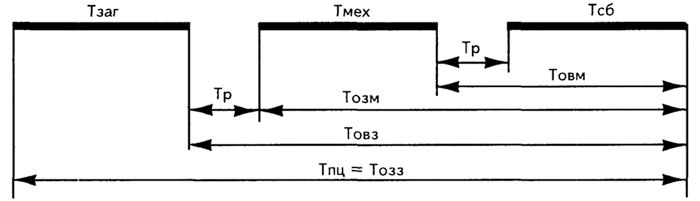

Рис. 10.4. Цикловой график и нормативы опережений
Планируемые календарно-производственные нормативы при заданных временных ограничениях будут составлять: общий производственный цикл:
Тпр = Т сб + Тр + Тмех + Тр + Тзаг = 7 + 2 + 8 + 2 + 5 = 24;
норматив опережения выпуска с механической стадии:
Товм = Тсб + Тр = 7 + 2 = 9;
норматив опережения запуска на механическую обработку:
Тозм = Т сб + Тр + Тмех = 7 + 2 + 8 = 17;
норматив опережения выпуска с заготовительной стадии:
Tовз = Тсб + Тр + Тмех +Тр = 7 + 2 + 8 + 2 = 19.
Норматив опережения запуска деталей на заготовительную стадию будет равен производственному циклу: Тп = Тозз = 24.
335
В процессе разработки оперативных планов производства, кроме рассмотренных основных календарно-плановых нормативов, широко применяются и другие организационные показатели, составляющие основу оперативного учета, контроля и регулирования отклонений от запланированного нормального хода производства и поставки продукции на рынок.
336
